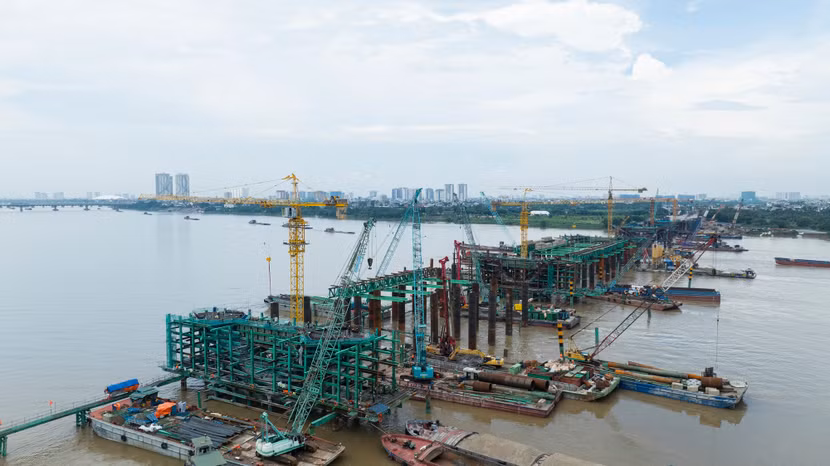

Trong ngày 31/8, có 4 đốt dầm dọc chủ, mỗi đốt nặng khoảng 23,6 tấn, lần lượt được đưa vào vị trí lắp dựng tại nhịp cầu nối hai trụ TC3 và TC4.
Cột mốc này có ý nghĩa đặc biệt bởi từ đây, cây cầu bắt đầu dần hiện hình trên mặt sông Hồng. Nếu phần móng và các trụ cầu là nền tảng bảo đảm công trình đứng vững, thì hệ dầm, sàn và vòm thép sẽ từng bước tạo nên hình hài kiến trúc “vô cực” đặc trưng của cầu Trần Hưng Đạo.
Theo đại diện nhà thầu, kiến trúc vòm “vô cực” với các nhịp sóng uốn lượn liên tục đặt ra bài toán khó khi thi công. Khác biệt với cầu truyền thống, dầm dọc chủ của cầu Trần Hưng Đạo được lắp dựng nghiêng 33 độ so với mặt ngang để đảm bảo tính thẩm mỹ theo bản vẽ, nhưng vẫn phải đảm bảo yêu cầu về hình học và chịu lực – các yếu tố sống còn của một công trình giao thông.
Khi được nâng lên bằng cẩu, cấu kiện không chỉ được đưa đúng vị trí mà còn phải kiểm soát chính xác góc nghiêng, cao độ và các điểm liên kết. Chỉ một sai lệch nhỏ cũng có thể ảnh hưởng đến vị trí kết nối của các đốt dầm tiếp theo.
Trọng lượng “khổng lồ” mỗi đốt cầu càng đặt thêm “áp lực” về yêu cầu kỹ thuật. Mỗi nhịp cầu sử dụng 11 đốt dầm dọc chủ, với khối lượng khoảng 20-24 tấn mỗi đốt. Trên nền hệ dầm này, các cấu kiện vòm sẽ tiếp tục được lắp dựng.
Trước đó một ngày, các đốt dầm đầu tiên được lai dắt về công trường bằng đường thủy. Được biết, toàn bộ 26.275 tấn thép kết cấu phục vụ cầu chính (bao gồm đốt dầm cầu) hiện được gia công tại 10 nhà máy trên cả nước. Với các cấu kiện có kích thước và trọng lượng lớn, việc đưa thép từ nhà máy về công trường không đơn giản là lựa chọn một tuyến vận chuyển.
Tùy vị trí nhà máy và kích thước, có cấu kiện được vận chuyển bằng đường biển về cảng, sau đó tiếp tục đi đường bộ rồi hạ xuống sà lan để đưa tới vị trí lắp dựng trên sông Hồng. Một số cấu kiện khác được đưa trực tiếp từ nhà máy xuống phương tiện thủy và vận chuyển bằng sà lan về công trường.
Cột mốc ngày 31/8 cũng cho thấy dự án cầu Trần Hưng Đạo đang bước vào giai đoạn thi công có cường độ cao hơn. Sau gần 9 tháng triển khai, công trình đã đạt sản lượng xấp xỉ 40%; 128 cọc khoan nhồi và 7 bệ trụ cầu chính đã hoàn tất. Đặc biệt, 5 trụ cầu chính giữa sông hiện đạt khoảng 90% khối lượng, tạo nền tảng để triển khai kết cấu phía trên.
Theo dự kiến, hệ dầm và vòm giữa TC3-TC4 dự kiến hoàn thiện lắp đặt trong năm 2026, trước ngày 31/12, để tiếp tục triển khai hệ dầm, vòm TC4-TC5 vào đầu năm 2027. Đây sẽ là nhịp cuối cùng, kết nối các nhịp vòm thành một chỉnh thể hoàn chỉnh.
Nhằm đảm bảo tiến độ, nhịp độ thi công được duy trì liên tục ngay cả trong kỳ nghỉ Lễ Quốc khánh. Các nhà thầu huy động 100% quân số, tổ chức 28 mũi thi công xuyên ngày đêm trên toàn công trường. Khoảng 700 nhân sự cùng hơn 120 máy móc, thiết bị được huy động, trong đó có 19 sà lan, hàng chục cần cẩu và nhiều thiết bị chuyên dụng.
